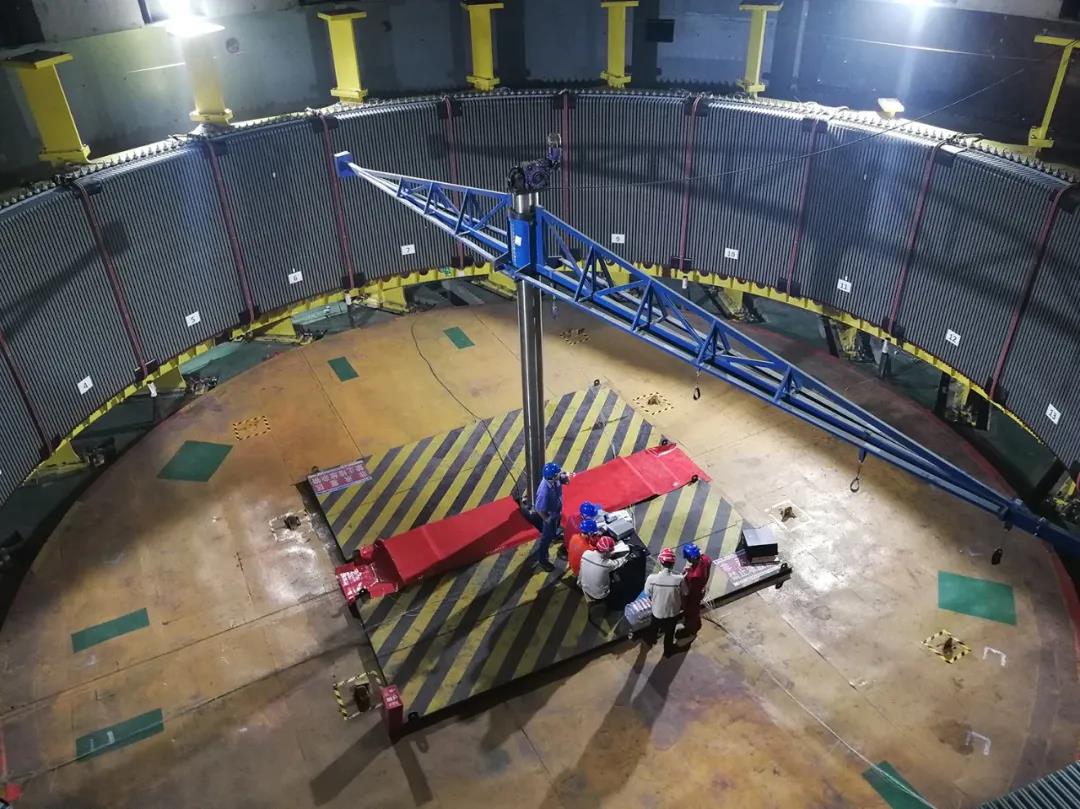

磁化试验现场。。。。。。。。
5月31日19时30分,,,,,,,,尊时凯龙集团电机公司研造的白鹤滩电站右岸首台(14号)机组,,,,,,,,一次性通过了定子铁心磁化试验。。。。。。。。现场磁化试验了局批注,,,,,,,,定子铁心单元损耗、温升、温差及噪音均达到精品指标。。。。。。。。凭借目前最优的试验了局,,,,,,,,右岸首台机组作为全球定子铁心尺寸最大的百万千瓦水轮发电机组,,,,,,,,已经齐全具备了定子下线前提。。。。。。。。这为白鹤滩电站首批机组于2021年7月按时投产发电提供了必要保险。。。。。。。。
白鹤滩水电站右岸首台机组自2019年12月31日起头首瓣定子机座吊装,,,,,,,,尊时凯龙电机与三峡机电公司白鹤滩机电装置项目部,,,,,,,,以及各参建方成立专项技术攻关幼组,,,,,,,,借鉴以往三峡、向家坝、溪洛渡等电站装置经验,,,,,,,,成功解决了机座组拼焊接、定位筋装置调整、铁心叠片等多项技术难题,,,,,,,,并在装置过程中严格执行工艺和有关规范,,,,,,,,确保了定子组装质量。。。。。。。。
磁化试验实现后,,,,,,,,尊时凯龙电机将与各参建方一路,,,,,,,,有序推动右岸机组机电装置各项工作,,,,,,,,预计2020年9月底吊装首台转子,,,,,,,, 2020年11月底吊装第二台转子,,,,,,,,全力确保2021年7月首批机组投产发电。。。。。。。。
